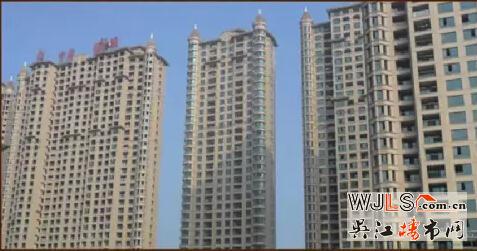

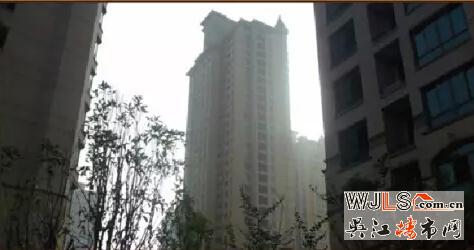

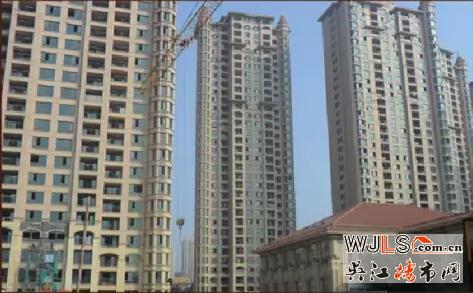

中南世紀城工程進度最新報道
吳江樓市網  發布時間:2015-10-30  來源:  點擊數:4551

      銀十接近尾聲,樓盤的價格一路上揚,不管價格如何,對于已經置業的中南世紀城業主來說,還是看看工程進度比較靠譜。

中南世紀城工程進度最新報道

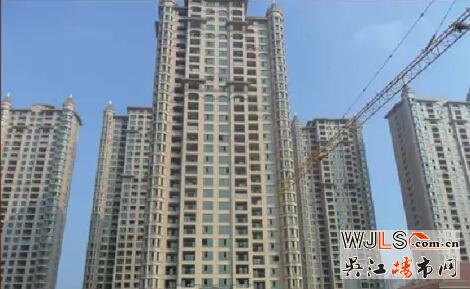

      68幢,室內精裝收尾,油漆作業基本結束,地板安裝完成95%,踢腳線安裝完成90%,木飾面安裝完成,內門安裝完成,櫥柜安裝95%,淋浴房安裝90%,潔具安裝80%,排水驗收資料整理完成、消防驗收25號開始、規劃預計月底完成。

中南世紀城工程進度最新報道

      72幢,室內精裝收尾,油漆作業完成90%,地板安裝完成70%,踢腳線安裝完成50%,木飾面安裝80%,內門安裝70%,櫥柜安裝50%,排水驗收資料整理完成、消防驗收25號開始、規劃預計月底完成。

中南世紀城工程進度最新報道

      73幢,室內精裝收尾,油漆作業基本結束,地板安裝完成65%,踢腳線安裝完成50%,木飾面安裝90%,內門安裝80%,櫥柜安裝70%,淋浴房安裝50%,潔具安裝50%,排水驗收資料整理完成、消防驗收25號開始,規劃預計月底完成。

中南世紀城工程進度最新報道

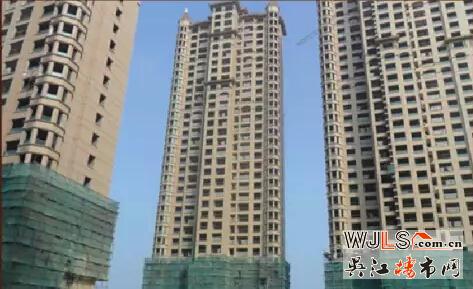

      75幢,土建收尾、室內精裝,油漆作業完成90%,吊頂封板完成,石材門套完成,濕作業完成,墻面木飾面基層完成,排水驗收資料整理完成,消防驗收25號開始,規劃預計月底完成。

中南世紀城工程進度最新報道

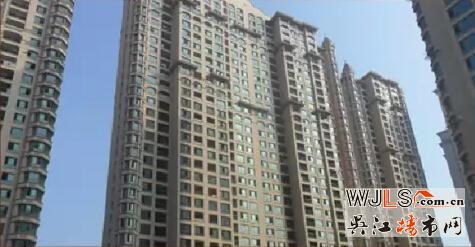

      81幢,土建:砂巖除門頭外其余施工完成,涂料線條修補完成,進戶門進場施工;裝修:公區墻地磚完成至5層,廚衛間地磚完成至6層,室內吊頂龍骨及空調安裝完成,櫥柜木門木飾面單位已定,等下單生產。

中南世紀城工程進度最新報道

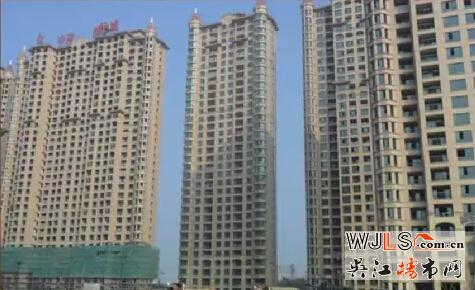

      82幢,土建:砂巖完成,涂料線條修補完成,進戶門進場施工;裝修:公區墻地磚完成至4層,廚衛間地磚完成至7層,客廳地磚完成至5層,室內吊頂龍骨及空調安裝至4層,櫥柜木門木飾面單位已定,等下單生產。

中南世紀城工程進度最新報道

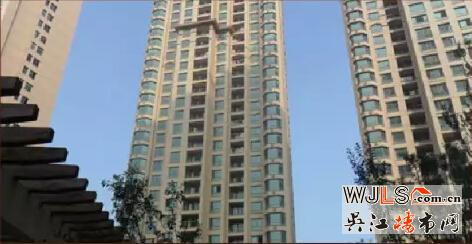

      83幢,土建:砂巖進場施工除門頭外、欄桿及防火門框安裝完成,室內精裝:吊頂龍骨完成,客廳地磚完成至4層,公區墻地磚完成至3層,廚房間墻磚完成至4層。

中南世紀城工程進度最新報道

      79幢,土建:砂巖除門頭外施工完成,欄桿及防火門安裝完成,室內精裝:公區墻地磚完成至11層,吊頂龍骨完成至4層,客廳地磚完成至9層,陽臺地磚完成至7層。

中南世紀城工程進度最新報道

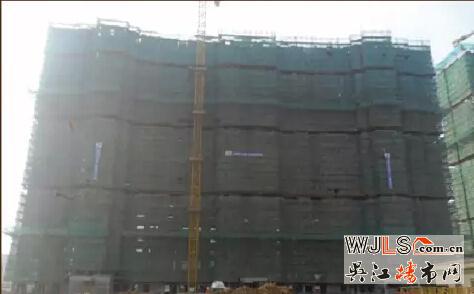

      85幢,內粉完成5至33層,外粉完成,保溫至5層,涂料完成至5層,EPS線條、涂料、防火門、欄桿隨落架施工至6層,砂巖角鋼施工完成80%,室內精裝:樣板層完成,土建移交至5層,精裝修材料大面進場。

中南世紀城工程進度最新報道

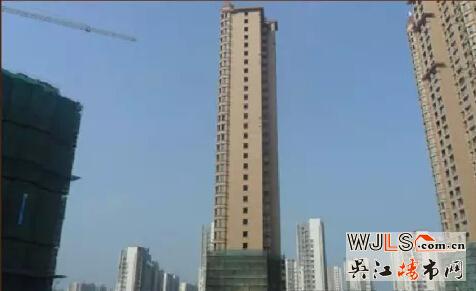

      80幢,土建內粉開始至6層,窗框完成,涂料施工完成,6-11層外架拆除完成,1-6層落地架搭設基本完成,防火門門框開始安裝,欄桿完成,砂巖角鋼施工完成80%,精裝:樣板層施工完成,精裝修材料大面進場。

中南世紀城工程進度最新報道

      86幢,內粉開始至6層,保溫至6層,窗框安裝完成,EPS線條、涂料、防火門、欄桿,與外架拆除同步,砂巖角鋼施工完成80%,1-6層搭架完成,精裝:樣板層。

中南世紀城工程進度最新報道

      78幢,西單元25層頂板混凝土澆筑,東單元26層頂板鋼筋綁扎完成。

中南世紀城工程進度最新報道

      77幢,東單元22層頂板混凝土澆筑,中單元22層頂板支撐,西單元22層頂板支撐。
