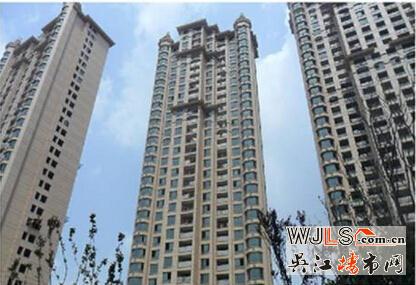

進入4月中旬,不少購房者已經在上半年出手置業,對于已經買房的購房者們來說,什么是你最關心的?當然,是自己的新家建到幾層,最新工程進度如何,什么時候才能真正的拿到房!本次小編為大家?guī)砦挥?a href="http://hjcq3.cn/Aspx/NewHouseSearch.aspx?ToRegionB=19" title="吳江城南" target="_blank" class="blueInner">吳江城南板塊中南世紀城的整體最新工程進度,海量實景照片有圖有真相哦!

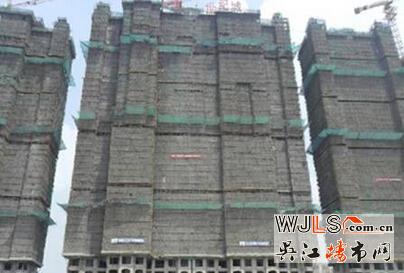

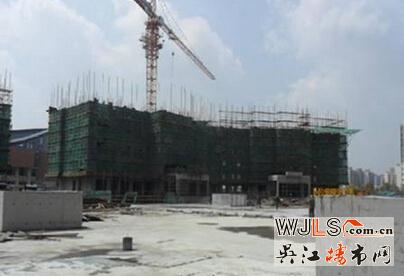

66幢石膏線條安裝完成,室內地磚至除廚房外至3層,吊頂完成,第二遍膩子完成,第一道乳膠施工至25層,木地板進場鋪貼。

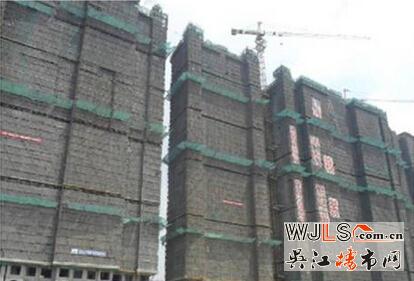

73幢精裝修進場,樣板層完成,公區墻地磚開始鋪貼至28層,電梯調試,材料陸續進場,吊頂開始大面安裝。

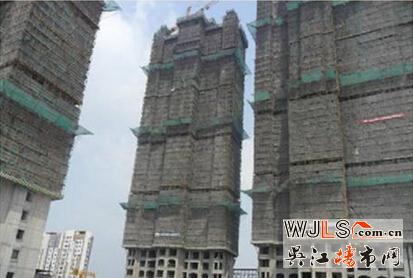

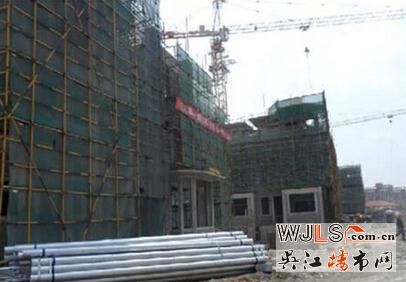

68幢門頭砂巖鋼架施工完成,精裝修進場,樣板層完成,電梯調試,后續材料進場等待大面施工。

72幢精裝修進場施工,樣板層完成,電梯調試完成。吊頂大面開始,公區墻地磚鋪貼至30層。

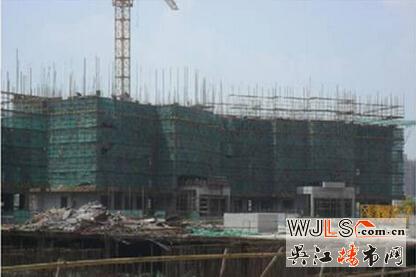

75幢土建收尾,砂巖GRC修補,外墻涂料修補,精裝修材料部分進場待大面施工,架空層東側打造完成,西側施工20%。

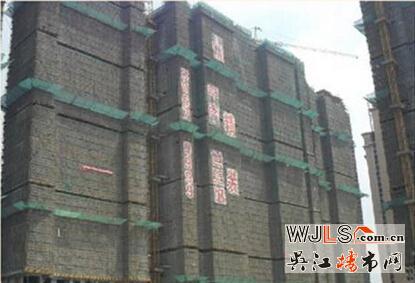

81幢抹灰:內墻完成,精裝修樣板層進場施工60%,機房層大屋面落架完成。

82幢屋面收尾工作;抹灰完成,墻體收尾,屋面GRC施工完成,精裝修樣板層進場施工60%。

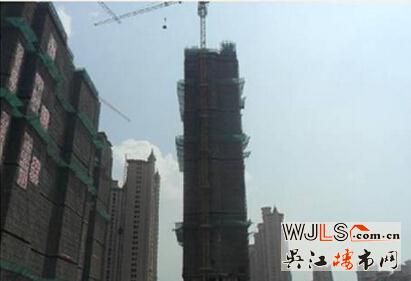

80幢屋面施工完成,屋面防水施工完成,保溫完成,GRC線條進場。

86幢屋面施工,防水完成;二次結構:外墻砌筑至完成、內墻ALC板施工至26層。

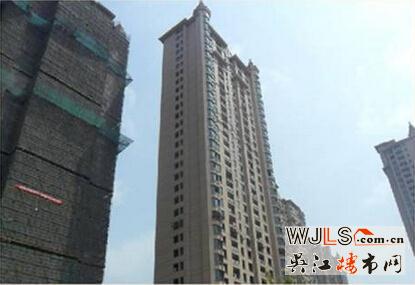

83幢斜屋面施工完成;二次結構:墻體砌筑完成,構造住在31層,精裝修樣板層進場施工50%。

79幢屋面收尾工作;二次結構:墻體砌筑完成,構造住施工至30層,精裝修進場施工50%。

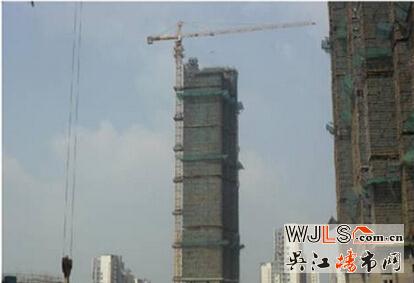

85幢西單元屋面施工;東單元機房層施工完成;二次結構:外墻砌筑至30層;內墻ALC板至27層、構造柱22層。

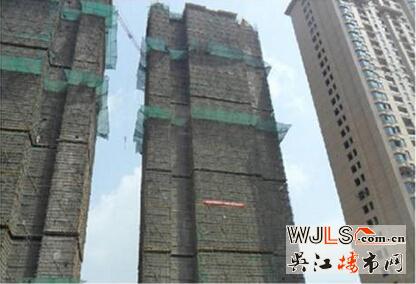

78幢東單元5層頂板鋼筋綁扎;西單元五層墻柱支模完成。

77幢西單元3層墻體柱支模完成;中單元3層墻柱支模;東單元3層墻柱鋼筋綁扎。

51幢結構完成,三層墻體砌筑完成;52、53幢屋面完成;55幢屋面完成;三層砌墻;56、57幢結構完成;58樓屋面施工;59、60幢屋面模板施工完成;61幢結構完成,三層砌墻完成;62幢結構完成,三層砌墻完成。 |
